भूमिगत विद्युतीकरणको काम तीन महिनालाई स्थगित


१० असार २०८२, मंगलबार

पढ्न लाग्ने समय : 2 मिनेट


0
Shares
  • change font
  • change font
  • change font

चितवन– चितवनको भरतपुर महानगरपालिकामा जारी भूमिगत विद्युतीकरणको काम रोकिएको छ । सडक विभागले वर्षायाममा सडक खन्न स्वीकृति नदिने जनाएपछि तीन महिनाका लागि भूमिगत विद्युतीकरणको काम रोकिएको हो ।

नेपाल विद्युत् प्राधिकरणको पोखरा–भरतपुर वितरण प्रणाली सुदृढीकरण आयोजनाले भूमिगत विद्युतीकरणको काम गरिरहेको छ ।

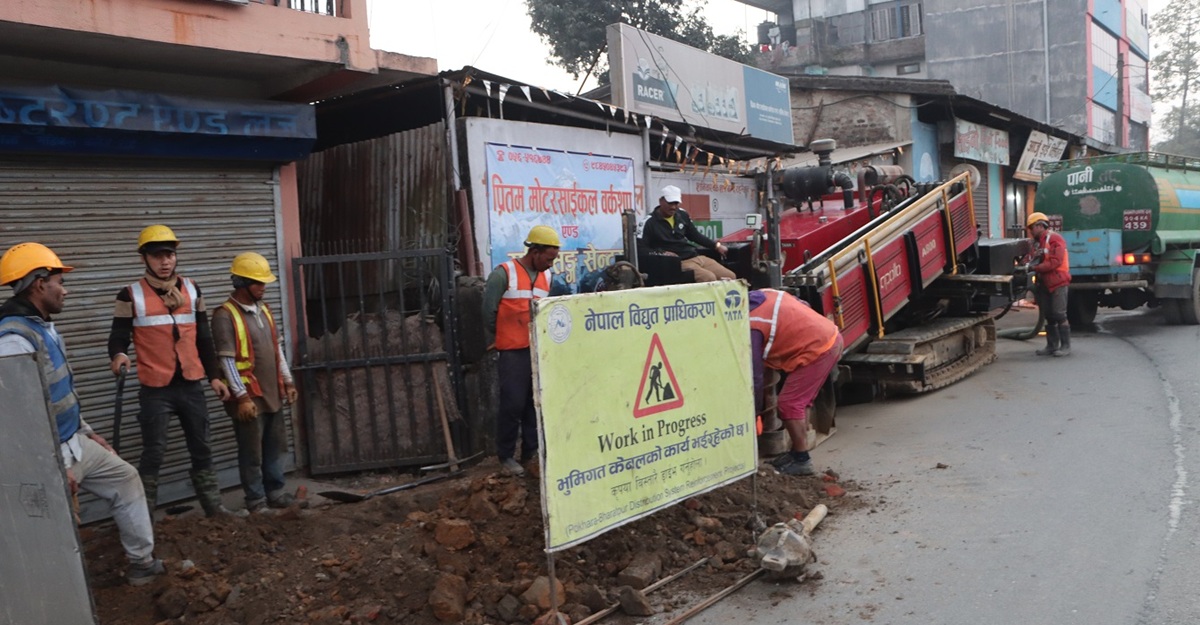

आयोजनाका प्रमुख इञ्जिनियर आनन्द सुवेदीका अनुसार यही असार ३ गतेदेखि भदौ मसान्तसम्मका लागि काम रोकिएको हो । उनले भने, ‘अहिले मुख्य काम पाइप गाड्ने, पाइप हाल्ने, खाल्डा खन्नेलगायतका रोकिएको छ ।’ अहिले पाइप गाडिसकिएका ठाउँमा केवल जोड्ने, पोल गाड्नेलगायतका काम भइरहेको उनको भनाइ छ ।

सडक विभागले वर्षाको समयमा खाल्डाखुल्डी खन्दा सडकको गुणस्तर बिग्रने भएकाले भूमिगत विद्युतीकरणको काममा रोक लगाएको हो । उनका अनुसार सडक छेउमा खाल्डा खन्दा सडकमा पानी पस्ने, भासिनेजस्ता समस्या हुने भएकाले काम रोकिएको हो ।

आयोजनाले हालसम्म भरतपुरकामा विद्युत् भूमिगतको काम ७५ प्रतिशत सम्पन्न गरेको उनले बताए ।

पूर्वपश्चिम राजमार्गअन्तर्गत पुलचोकबाट केन्द्रीय बस ट्रमिलनसम्मको सडकमा भूमिगत गर्ने काम सम्पन्न भएको छ ।

बाइपास सडकमा आँपटारीबाट केन्द्रीय बस ट्रमिलनसम्मको सडकमा एकतर्फी भूमिगतको काम सम्पन्न भएको छ भने अर्कोतर्फ भूमिगत गर्ने काम बाँकी छ । सुवेदीले भने, ‘फाउन्डेसन राख्ने काम सकिएको छ । केही ठाउँमा मुख्य लाइन जडान बाँकी रहेको छ ।’

तेत्तीस केभी जडानको काम सकिएको छभने ११ केभी र ४०० भोल्टको केवल राख्ने काम जारी छ ।

खाल्डा खन्ने क्रममा पानी आउने भएकाले वर्षातपछि कामलाई तीव्र बनाइने उनले बताए । उनका अनुसार भरतपुर महानगरभित्र विद्युतीय तार भूमिगत गर्न एक अर्ब ४० करोड लागत लाग्ने छ । सुरुआती समयमा एक अर्ब ३० करोड बजेट भरतपुरलाई विनियोजन गरिएको थियो ।

निर्माणको ठेक्का भारतको टाटा प्रोजेक्ट लिमिटेडले लिएर विद्युतीय तार भूमिगत गर्ने काम गरिरहेको आयोजना प्रमुख सुवेदीले बताए ।

ठेक्का सम्झौताअनुसार पहिलो चरणको समय सन् २०२४ को जनवरी २० मा सकिएसँगै पुनः आठ महिनाका लागि समय थप गरी काम अघि बढाइएको छ । काम थप हुँदै जाँदा समय पनि थप गरिँदै लगिएको उनले बताए । एसियाली विकास बैंकको सहयोगमा प्राधिकरणले यो आयोजना अघि बढाएको हो । (रासस)

प्रकाशित मिति : १० असार २०८२, मंगलबार  ८ : ५६ बजे

बाढी पहिरोको दलदलबाट विस्तारै उठ्दै बूढीगण्डकी उपत्यका

गोरखा– हिमपहिरोले उङ्गिलुङ खोला थुनिएर खुलेपछि बूढीगण्डकीमा गत असोज २५

भोटेकोशी बाढी-विपद् व्यवस्थापनका लागि गम्भीर परीक्षा

काठमाडौं– गत भदौ १० गते भोटेकोशी र त्रिशूली नदीमा आएको

लोकतन्त्रको रक्षा र रूपान्तरणमा तरुणको भूमिका महत्वपूर्ण : महामन्त्री पौडेल

दमौली– नेपाली कांग्रेसका महामन्त्री प्रदीप पौडेलले लोकतन्त्रको रक्षा, सुदृढीकरण र

सौराहामा पर्यटकको चहलपहल बढ्यो, पर्यटन व्यवसायी सबै खुसी

नारायणगढ– पछिल्लो समय सौराहाको पर्यटन व्यवसायमा चहलपहल बढेको छ ।

एनपीएल-३ लक्षित गर्दै टेलिकमले ल्यायो ‘अनलिमिटेड प्याकेज’

काठमाडौं– नेपाल टेलिकमले नेपाल प्रिमियर लिग सिजन–३ (एनपीएल–३) लाई लक्षित
